Travaux route des Monts

13/06/2025

La commune a souhaité entreprendre des travaux de sécurisation de la route des Monts. Il est notamment prévu de créer un cheminement piéton sécurisé et d’élargir la chaussée par endroit.

Diverses interactions avec les réseaux ont été rendues nécessaires. Une première étape a été franchie avec la mise en place des réseaux Fibre et Télécom. Il vient maintenant le temps de démarrer les travaux qui vont impacter la circulation. Ces derniers vont durer jusqu’à fin septembre 2025.

Le planning prévisionnel / conditions de circulation

Etape n° 1 : du 16 au 20 juin 2025 - Travaux de terrassement phase 1

Travaux en route barrée de 8h30 à 17h. Echappatoire par le haut pour rejoindre la déviation ou par le bas. Circulation réouverte avec possibilité d’alternat en dehors des heures de travail.

Etape n° 2 : du 23 au 27 juin 2025 - Travaux de terrassement phase 2

Travaux sous alternat

Etape n° 3 : du 30 juin au 29 août 2025 - Travaux d’eau potable (renforcement de la conduite et reprise des branchements)

Travaux sous alternat

Etape n° 4 : du 1 au 30 septembre 2025 - Travaux d’aménagement de surface / trottoirs

Travaux sous alternat

Etape n° 5 : Fin septembre 2025 - Travaux d’enrobé

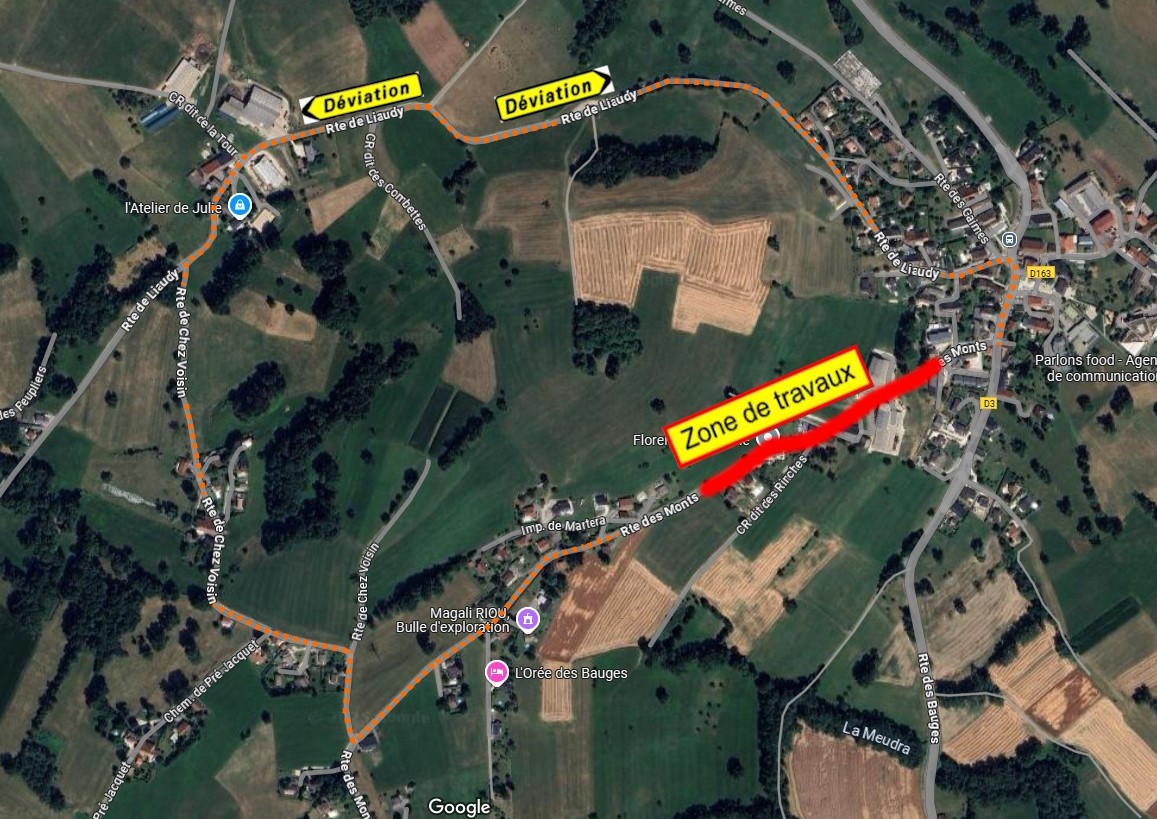

Travaux en route barrée pour 48h > Déviation par les routes de Chez Voisin et Liaudy.

Appel à la vigilance

Durant toute la phase des travaux, des portions de voirie ne seront plus revêtues. La circulation se fera partiellement sur du gravier. Pour votre sécurité et celle des autres et pour le respect des riverains, merci de rouler lentement et prudemment !

En vous remerciant pour votre compréhension !

L’équipe municipale
